Verduurzamen woningen in Gemert-Bakel
| Plaats | Gemert-Bakel |
|---|---|
| Opdrachtgever | Goed Wonen Gemert |
| Programma | Verduurzamen 259 woningen |
Ketensamenwerking met oog voor comfort, innovatie en CO2-reductie
In samenwerking met woningcorporatie Goed Wonen Gemert verduurzamen we in de gemeente Gemert-Bakel een groot aantal huurwoningen verspreid over meerdere kernen. Hiermee verbeteren we stap voor stap het wooncomfort, verlagen we het energieverbruik en maken we de woningen klaar voor de toekomst.
Fase 1 t/m 4 zijn afgerond. Onlangs is fase 5 opgeleverd en op dit moment zijn we fase 6 af aan het ronden. Fase 7 en 9 zijn op dit moment in uitvoering.
Verduurzamingswerkzaamheden
De werkzaamheden bestaan uit een combinatie van bouwkundige verbeteringen en installatietechnische maatregelen:
Isoleren en renoveren van daken
Isoleren van spouwmuren
Verwijderen van oud voegwerk en opnieuw voegen van gevels
Plaatsen van kunststof kozijnen met (HR++) glas
Installeren of vernieuwen van mechanische ventilatiesystemen
Biobased strodaken

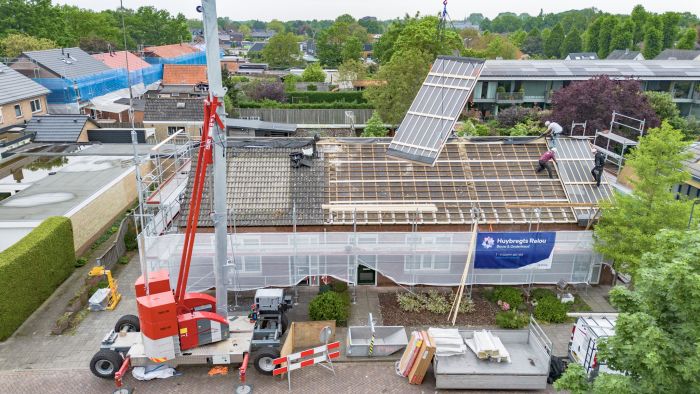

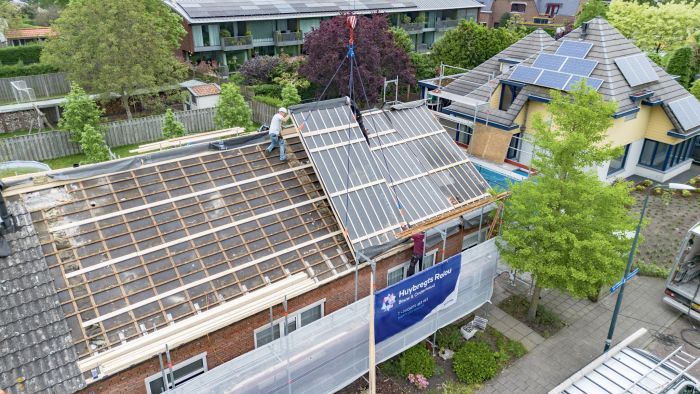

Nadat we eerder bij fase 2 Heijtsveld al biobased strodaken hebben toegepast hebben we in fase 5 De Hilt & Rakkert wederom één blok uitgevoerd met een biobased strodak. Hierbij zijn de daken deels uitgevoerd met stro en deels met RenoPir platen.

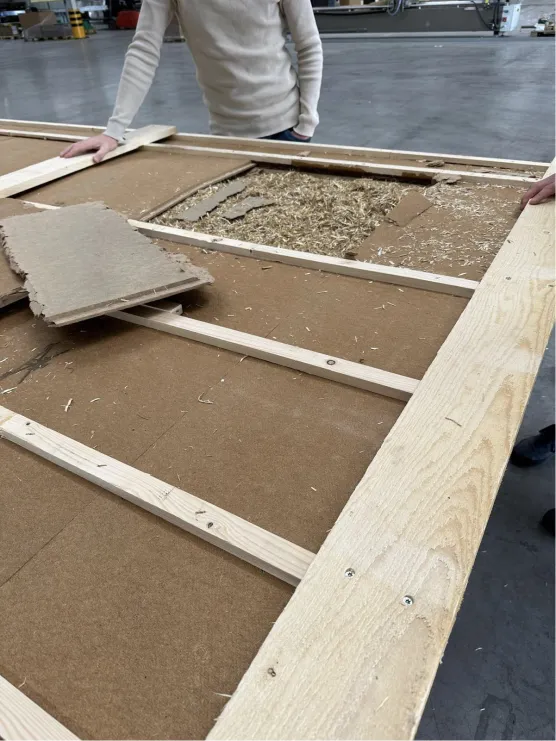

Stro is een natuurlijk isolatiemateriaal dat op een verantwoorde manier wordt geteeld, geoogst, gebruikt én hergebruik. Daarnaast slaat biobased isolatiemateriaal CO₂ op en is het volledig biologisch afbreekbaar. Zo dragen deze daken bij aan een lagere milieubelasting. Biobased materialen zorgen voor een goede isolatie tegen warmte en geluid. Dankzij hun vochtregulerende en ademende eigenschappen dragen ze bij aan een gezond binnenklimaat en een comfortabele leefomgeving.
We konden deze oplossing helaas niet bij alle woonblokken toepassen, omdat dit type dakopbouw meer gewicht met zich meebrengt wat niet in elke woningconstructie mogelijk was.
Slimmer verwarmen met hybride warmtepompen
Naast isolatie en ventilatie is in verschillende fases ook gewerkt met hybride warmtepomp-oplossingen.
In fase 4 is een hybride oplossing van Weheat geïnstalleerd. Deze warmtepomp heeft meer vermogen en werkt met buitenlucht, gekoppeld aan de bestaande cv-ketel. Dit zorgt voor een sterke vermindering van het gasverbruik.
In fase 7 wordt de bestaande cv-ketel vervangen door een Weheat Flint in combinatie met een boilervat voor het warmtapwater. Hierdoor zullen de woningen gasloos worden.
Fase 1, 2, 3, 5, 6, 9 en straks ook bij fase 8 is het Inventum Modul-Air systeem toegepast. Dit systeem gebruikt warmte uit de binnenlucht om de cv-ketel te ondersteunen. Hierdoor is minder gas nodig om de woning te verwarmen.
Fases
Fase 1, 31 woningen Handel, opgeleverd in juli 2024
Fase 2, 46 woningen Heijtsveld, opgeleverd in januari 2025
Fase 3, 30 woningen De Mortel, opgeleverd in mei 2025
Fase 4, 29 woningen Vlasakker, opgeleverd in september 2025
Fase 5, 15 woningen De Hilt & Rakkert, opgeleverd in november 2025

Fase 6, 25 woningen Varelaar & Rector Aldenhuysenstraat, verwachte oplevering februari 2026
Fase 7, 55 woningen Den Elding, verwachte oplevering januari 2027
Fase 8, 25 woningen Helling & Hooge Braak, verwachte oplevering juli 2026
Fase 9, 3 woningen Abtshof, verwachte oplevering maart 2026
